Vous venez de signer un bail, vous refaites votre boutique ou vous réorganisez vos bureaux. Le réflexe est de lancer les travaux au plus vite, parce que chaque mois sans activité coûte un loyer. C’est pourtant à ce moment qu’il faut ralentir : dans un local qui reçoit du public, la plupart des travaux demandent une autorisation, et la plus courante prend jusqu’à quatre mois.
Voici les démarches à prévoir, dans l’ordre, et comment éviter qu’elles retardent votre ouverture.


Votre local reçoit-il du public ?
C’est la première question, car elle change tout.
Un commerce, un restaurant, un cabinet médical, un showroom, une agence, une salle de sport : dès qu’un client, un patient ou un visiteur peut entrer, le local est un établissement recevant du public, un « ERP ». Peu importe sa taille.
Les ERP sont classés en cinq catégories selon le nombre de personnes accueillies. La très grande majorité des commerces et des agences relèvent de la 5e catégorie, celle des petits établissements : le plus souvent moins de 200 personnes pour un magasin ou des bureaux ouverts au public. Les règles y sont plus légères, mais elles existent.
Des bureaux où ne viennent que vos salariés ne sont pas un ERP. Ils relèvent du Code du travail, qui impose ses propres règles (évacuation, aération, éclairage, sanitaires), sans autorisation de travaux spécifique.
1. L’autorisation de travaux : la démarche que l’on oublie
Pour un ERP, tout aménagement intérieur doit être autorisé par la mairie avant le début du chantier, même si rien ne change à l’extérieur. Déplacer des cloisons, créer une réserve, refaire l’accueil, modifier les sanitaires : tout cela entre dans le champ.
- Le formulaire : la demande d’autorisation de construire, d’aménager ou de modifier un ERP (Cerfa n° 13824).
- Ce qu’il contient : des plans avant et après travaux, une notice qui explique comment le local sera accessible aux personnes handicapées, et une notice de sécurité incendie.
- Qui l’examine : la mairie, après avis, selon les cas, des commissions d’accessibilité et de sécurité.
- Le délai : quatre mois à partir du dépôt d’un dossier complet. La mairie a un mois pour réclamer une pièce manquante, et le délai ne démarre alors qu’à réception de cette pièce. Sans réponse au bout des quatre mois, l’autorisation est en principe acquise.
Le piège est là : un dossier incomplet peut faire perdre un mois sans que personne ne s’en aperçoive. Un dossier bien monté dès le départ est le meilleur moyen de tenir une date d’ouverture.
2. L’autorisation d’urbanisme, dès qu’on touche à l’extérieur
Elle s’ajoute à la précédente quand les travaux modifient l’aspect du bâtiment ou son usage.
- Déclaration préalable : changement de vitrine, de menuiseries, de couleur de façade, pose d’un store ; ou changement d’usage du local sans gros travaux (un logement qui devient un commerce, par exemple ; les textes parlent de « changement de destination »). Délai d’instruction : un mois en général.
- Permis de construire : changement d’usage accompagné de travaux sur la façade ou la structure, ou création de surface importante (une extension, une mezzanine de grande taille). Délai d’instruction : trois mois en général pour un local professionnel, portés à cinq mois quand le local reçoit du public.
Bonne nouvelle : quand un permis de construire est nécessaire, il tient lieu d’autorisation de travaux ERP. Le dossier ERP est joint au permis, et il n’y a qu’une seule instruction.
Dans un secteur protégé (abords d’un monument historique, centre ancien), l’architecte des Bâtiments de France donne son avis et les délais s’allongent d’un mois ou plus.

3. L’enseigne
L’enseigne est un sujet à part. Dans les communes qui ont adopté un règlement local de publicité, et dans tous les secteurs protégés, sa pose doit être autorisée avant installation. Ailleurs, elle doit respecter des règles de taille et d’emplacement. Un passage en mairie avant de commander l’enseigne évite d’avoir à la déposer.
4. L’accord du bailleur, et parfois de la copropriété
Ces deux accords ne viennent pas de l’administration, mais ils bloquent un chantier tout aussi sûrement.
- Le bailleur : la plupart des baux commerciaux interdisent de modifier les lieux sans son accord écrit, surtout pour les travaux qui touchent à la structure, à la façade ou à la distribution des pièces. Relisez la clause « travaux » de votre bail avant tout, et obtenez l’accord par écrit.
- La copropriété : si le local se trouve dans un immeuble en copropriété, tout ce qui touche à la façade, aux parties communes ou à l’aspect extérieur doit être voté en assemblée générale. Il n’y en a souvent qu’une par an : c’est parfois le délai le plus long de tout le projet.
5. Accessibilité et sécurité : ce que les travaux doivent respecter
L’autorisation de travaux sert à vérifier deux choses.
L’accessibilité. Une personne en fauteuil, malvoyante ou malentendante doit pouvoir entrer, circuler et être servie. Cela se joue sur des points concrets : une entrée sans marche ou avec une rampe, des portes assez larges, un comptoir en partie abaissé, des sanitaires adaptés quand il y en a pour le public. Quand le bâtiment rend une mise aux normes impossible ou hors de proportion, une dérogation peut être demandée dans le même dossier. Chaque ERP doit aussi tenir un registre public d’accessibilité, consultable par les clients.
La sécurité incendie. Les sorties doivent être assez nombreuses et assez larges, les matériaux adaptés, et le local équipé d’extincteurs, d’une alarme et d’un éclairage de sécurité selon sa taille. C’est un point à traiter dès le dessin : une cloison vitrée mal placée ou une réserve créée devant une issue suffit à faire refuser un dossier.

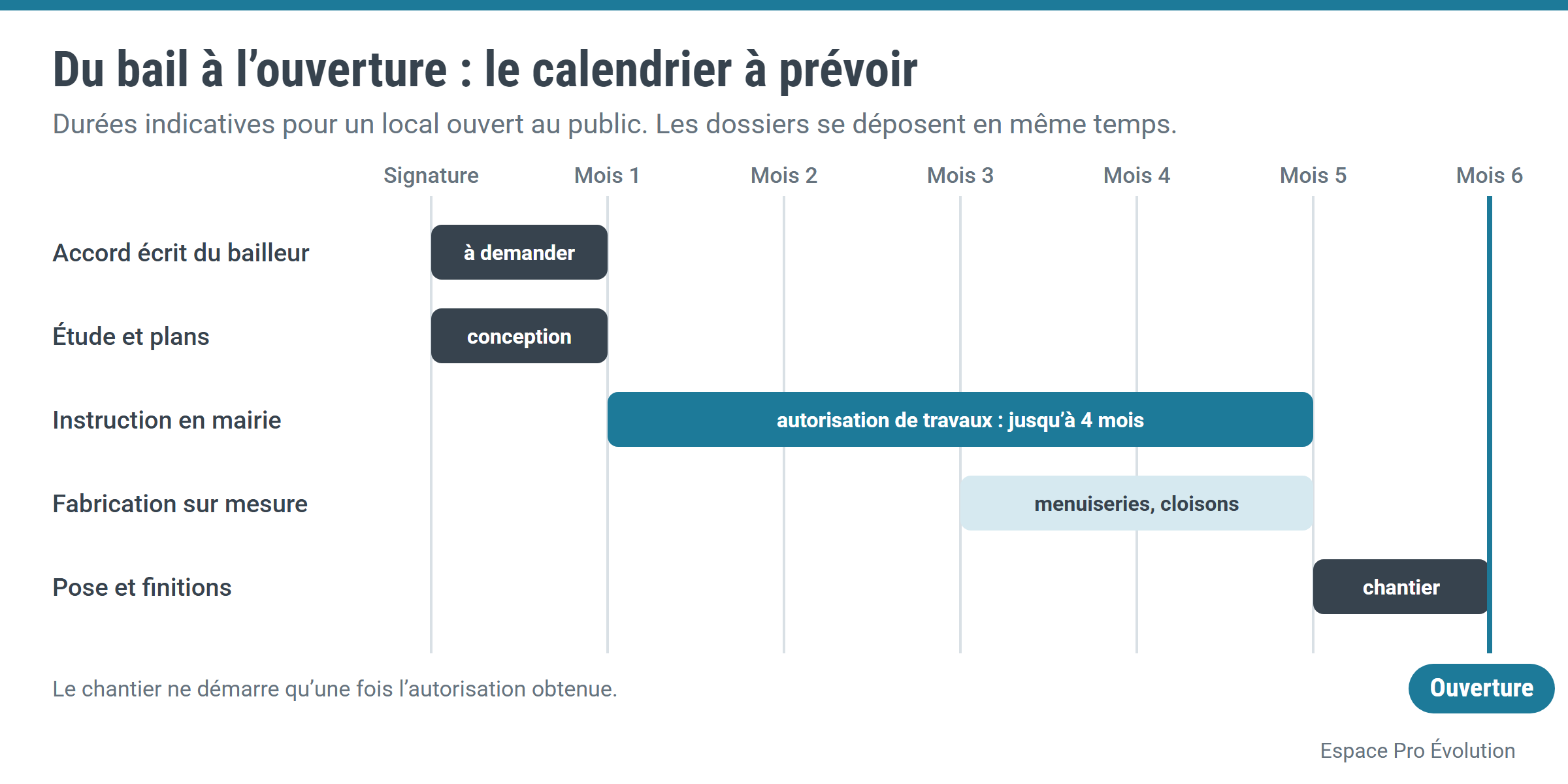

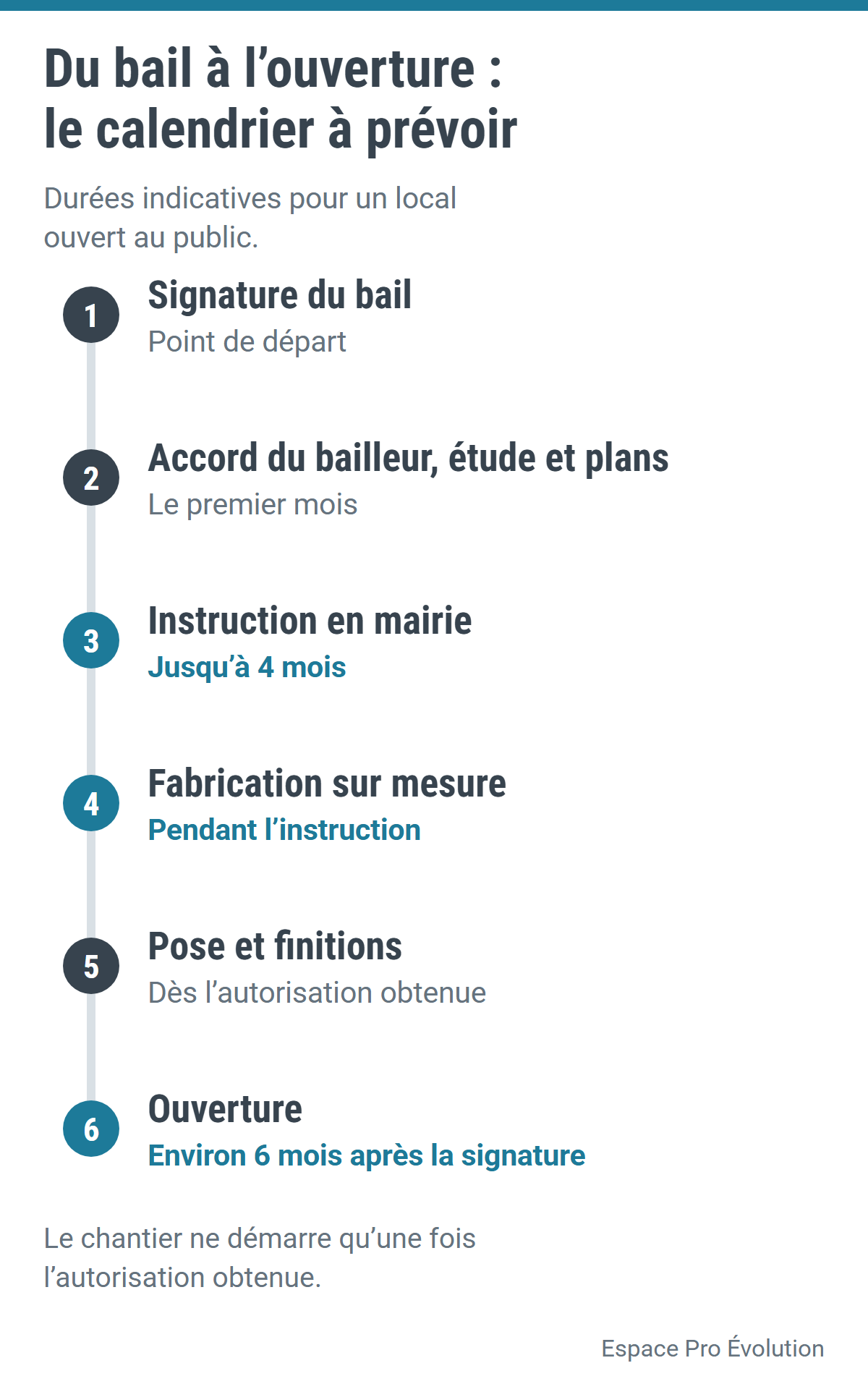

Dans quel ordre s’y prendre ?
- Avant de signer le bail : vérifier que l’activité est autorisée dans le local et faire estimer les travaux de mise aux normes. C’est aussi le moment de négocier qui les paie.
- Dès la signature : faire dessiner le projet et demander l’accord du bailleur.
- Déposer les dossiers en même temps : autorisation de travaux, déclaration préalable ou permis, enseigne.
- Pendant l’instruction : faire fabriquer ce qui peut l’être (menuiseries, cloisons, mobilier sur mesure) pour que la pose démarre dès l’autorisation.
- Ne pas commencer le chantier avant l’autorisation. Des travaux réalisés sans autorisation exposent à un arrêt de chantier, à une amende et, dans le pire des cas, à une fermeture administrative.
En comptant quatre à cinq mois entre la première esquisse et le début de la pose, on tient une date d’ouverture sans mauvaise surprise.


Ce qu’il faut retenir
| Travaux | Démarche | Délai habituel |
|---|---|---|
| Aménagement intérieur d’un local ouvert au public | Autorisation de travaux (Cerfa 13824) | 4 mois |
| Nouvelle vitrine, façade, menuiseries | Déclaration préalable | 1 mois |
| Changement d’usage avec travaux de façade ou de structure, extension | Permis de construire, qui inclut le dossier ERP | 3 à 5 mois |
| Enseigne | Autorisation selon la commune | variable |
| Tout projet en location | Accord écrit du bailleur | à anticiper |
| Façade ou parties communes en copropriété | Vote en assemblée générale | à anticiper |
Questions fréquentes
Faut-il une autorisation pour de simples travaux de peinture ou de décoration ?
Non. Repeindre, changer un revêtement de sol ou le mobilier ne demande pas d’autorisation, tant que les circulations, les sorties et les matériaux restent conformes.
Mon local est en 5e catégorie : suis-je dispensé de l’autorisation de travaux ?
Non. L’autorisation de travaux concerne tous les ERP, y compris les plus petits. Ce sont les exigences techniques qui sont allégées, pas la démarche.
Qui dépose les dossiers, le locataire ou le propriétaire ?
Celui qui fait réaliser les travaux, le plus souvent le locataire, avec l’accord du propriétaire. L’entreprise qui conçoit l’aménagement peut préparer et déposer les dossiers pour vous.
Je transforme un logement en bureaux : que faut-il prévoir ?
C’est un changement de destination : il faut au minimum une déclaration préalable, et un permis de construire si la façade ou la structure sont modifiées. Dans certaines grandes villes, une autorisation de changement d’usage, délivrée par la mairie, s’ajoute. Et si les bureaux reçoivent du public, l’autorisation de travaux reste nécessaire.
Un seul interlocuteur, des plans jusqu’aux dossiers
Chez Espace Pro Évolution, nous aménageons et rénovons des locaux professionnels dans toute la région PACA : bureaux, commerces, showrooms, cloisons vitrées, vitrines. Nous étudions votre local, nous dessinons le projet en tenant compte des règles d’accessibilité et de sécurité, nous préparons les formalités administratives et nous réalisons les travaux avec nos équipes. Le détail de notre méthode est sur la page Votre projet de A à Z.
